(已筛选技术419件)

较传统污水处理工艺,可节约能耗药耗约50%、减少温室气体排放量约30%、降低治理成本约70%,处理后水质长期稳定维持在地表水质IV类,达到一般工业用水及景观补水的标准。

通过实验测试与验证,团队提出的复杂管路系统故障诊断技术有效降低了复杂管路系统CFD 故障诊断结果与实际诊断结果的偏差,将数值模拟误差控制在15% 以内。

基于该技术,可提供新能源微电网规划-调度-控制一体化解决方案。日前调度周期24小时、分辨率1小时,日内调度周期4小时、分辨率15分钟;交流、直流、交直流混联微电网全系统仿真,电气仿真精度≥92%;用户可定制化配置规划方案,5种运营模式自由组合。

基于该技术,实现了多模态构网变换器组合运行,单模块输出功率>20kW,峰值效率≥95.2%,谐波畸变率<2%,三相不平衡度<2%,暂态响应时间≤10ms。

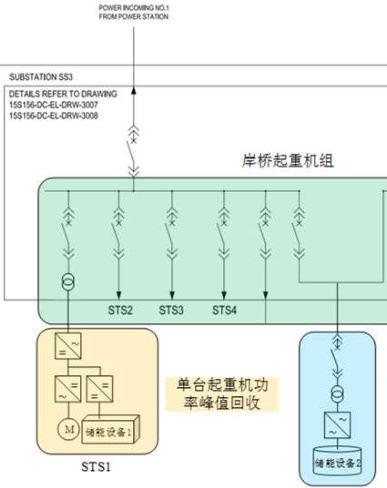

通过超级电容对单台起重机进行局部调峰,使其峰值功率从2405kW降至1150kW;在此基础上,通过飞轮储能,结合智能优化算法进行多机协同调度,使5台岸桥起重机组的峰值功率从9907.7kW降至1943.4kW,削减率超过80%,功率波动系数从28.31优化至5.55,有效实现了能耗的大幅降低与电网冲击的平滑化。

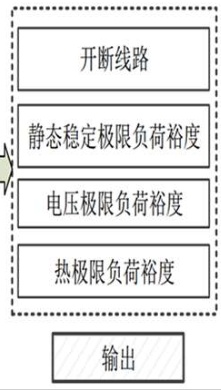

所提方法在IEEE 118节点系统中实现负荷裕度从22.391提升至24.015(提升7.03%),在某实际工程中使系统负荷裕度从3.096MW提升至3.118MW。计算效率较传统CPFLOW方法提升50%以上,方案排序相似度达到90%,可快速处理包含186条支路的园区配电网络。

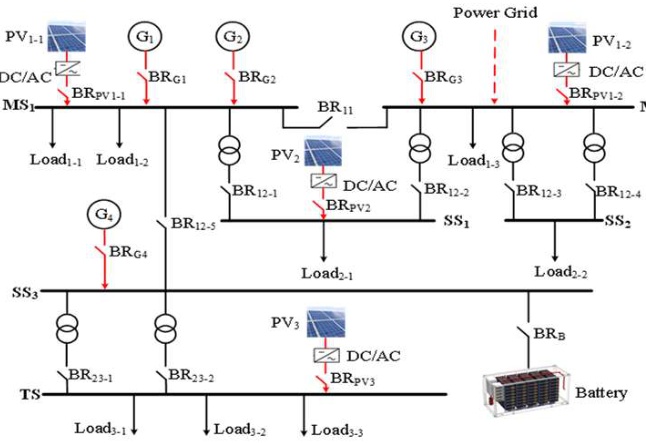

所提方法在典型三层配电网络测试中实现节点电压偏差控制在1.5%以内,系统网损降低172.6%(相较于工程原定扩容过程),光伏渗透率提升至217kW且电压稳定在额定值105%以内,简化模型计算误差小于0.4%,光伏配置策略使系统在获得150%光伏容量的提升时,网损仅增加48.5%,无功控制策略下光伏容量预计可进一步提升13.75%。

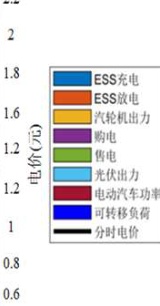

所提方法在典型日调度周期内实现系统总运行成本从23419.51元降至19230.11元,光伏平均消纳率达到91.73%,储能电站通过"低充高放"策略降低购电成本12%,电动汽车集群充放电等效日收益1500元,购售电策略实现价差套利净收益650元/日,整体优化模型求解效率提升30%。
